一、工程概略:
本工程为烟囱拆除工程,该烟囱高33米,100m3。依据现场状况,塔身地上:北向外5米,公路及行人:东5米建筑物,西:车库南5米,厂内行车道。
二、施工首要内容:
1、施工工序:
东西预备→搭脚手架→防护→烟囱撤除→清场、运送

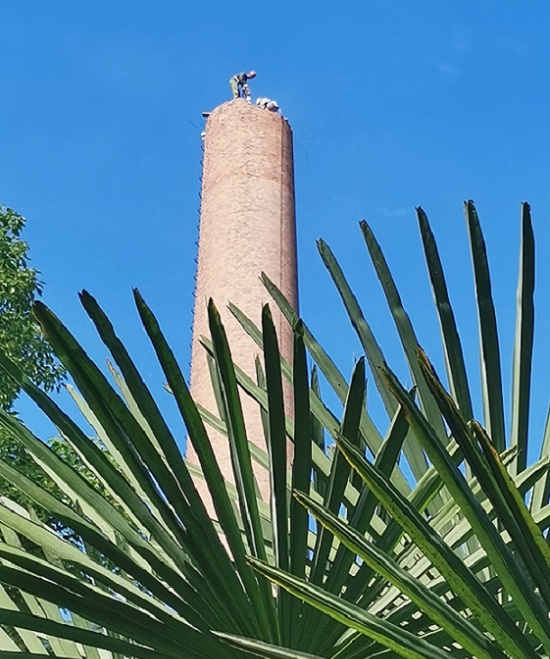

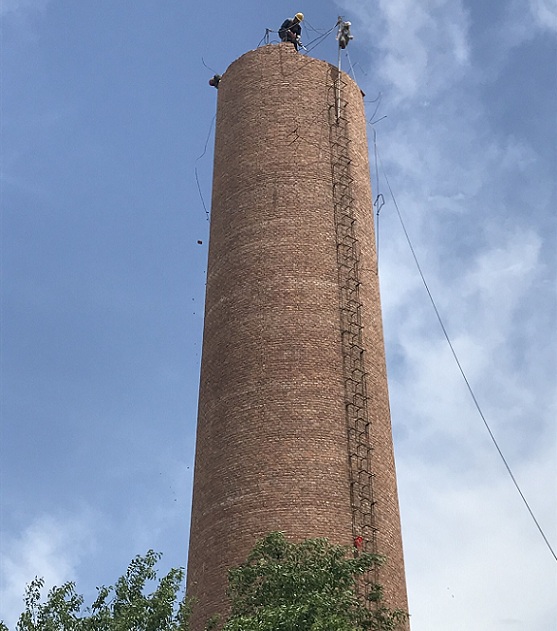

2、砖烟囱拆除施工首要内容:
高33米、100m3烟囱撤除,不拆根底。在拆塔前,先将地上以塔身为中间向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),然后维护行人安全。
在防护网上要挂上显着的交通标明,夜间要挂上红灯。
三、施工技能办法:
1、施工人员施工办法:
1、烟囱周边悉数搭设安全网,拆下的小块不得超越25cm×25cm左右。
2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。
3、烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上工作,用空压机打成小块,在用氧气割掉钢筋。

4、下料:在烟囱内壁下料。
5、工作人员悉数系双稳妥扣,定向监验施工。
2、施工员责任:
1、在甲方项目司理指导下,对单位工程所区分的工作区段办理工作担任。
2、对单位工程的质量查看、安全、发展担任至各工作组。
3、参加施工期间的安全、质量查看工作。
四、砖烟囱拆除工期确保办法:
1、依据此工程的实际状况拟定方针,分段分工进行施行,掌握施工发展和施工程序,科学安排;合理安排,在确保工程安全的前提下,进步工程的工作力度。
2、依照工程详细规章规范循序进行施工,在准则施工计划的发展上要抓好首要要害工序,将发展和计划层层落实,并详细到每个施工人员,使之拆之不扣,确保工程发展顺畅和确保全体工程计划的按期在45个晴天完毕。
- 2025-12-24丽江废弃水塔拆除公司:以专业技艺,为城市空间焕新赋能
- 2025-12-24西安水塔拆除公司:精准施工,安全无忧的拆除专家
- 2025-12-17鄂尔多斯水塔拆除:专业方法助力安全高效作业
- 2025-12-17淄博水塔拆除:保障安全、提升效率的专业方案
- 2025-11-19朝阳废弃水塔拆除公司:科技创新,安全拆除的新动力
- 2025-11-19石嘴山废弃水塔拆除价格怎么计算才合理?
