丹东水塔人工拆除案例及施工措施

发布日期:2021-09-08    人气: 577    栏目:技术中心

丹东水塔人工拆除案例及施工措施

一、工程概况:

  本工程为拆除水塔工程,该水塔高50米,200m3。根据现场情况,塔身地面:北向外5米,公路及行人:东5米建筑物,西:车库南5米,厂内行车道。

二、水塔人工拆除施工主要内容:

1、水塔人工拆除施工工序:

工具准备→搭脚手架→防护→水塔拆除→清场、运输

2、施工主要内容:

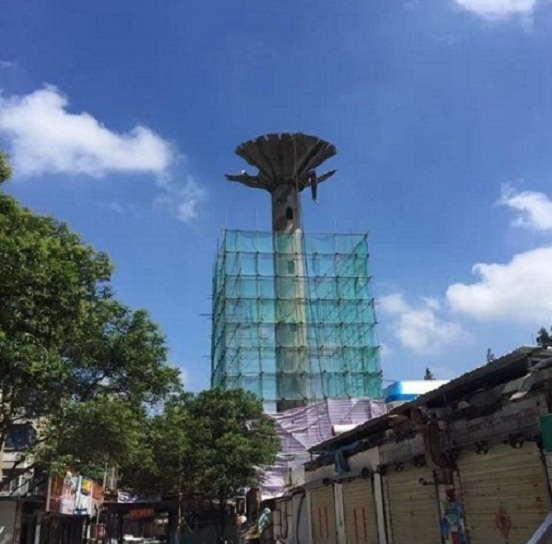

高33米、100m3水塔拆除,不拆基础。在拆塔前,先将地面以塔身为中心向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在水塔上般),从而保护行人安全。

在防护网上要挂上明显的交通标示,夜间要挂上红灯。

三、水塔人工拆除施工技术措施:

1、施工人员施工措施:

1、水塔周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。

2、水塔上部倒锥:用空压机打成小块,在用氧气割掉钢筋。

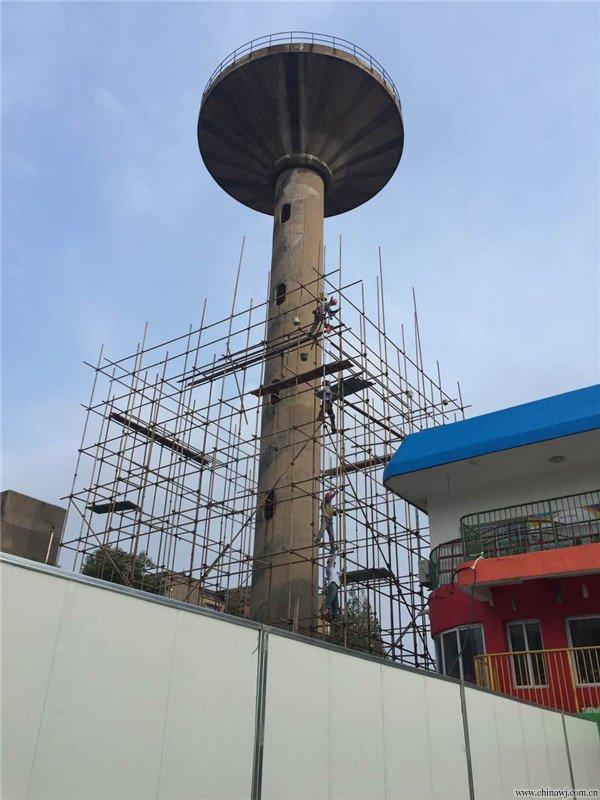

3、水塔筒壁:在筒身内部达设脚手架,施工人员在脚手架上作业,用空压机打成小块,在用氧气割掉钢筋。

4、下料:在水塔内壁下料。

5、作业人员全部系双保险扣,定向监验施工。

2、施工员职责:

1、在甲方项目经理指导下,对单位工程所划分的作业区段管理工作负责。

2、对单位工程的质量检查、安全、进度负责至各作业组。

3、参加施工阶段的安全、质量检查工作。

四、水塔人工拆除工期保证措施:

1、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度。

2、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,使之拆之不扣,确保工程进展顺利和确保整体工程计划的如期在45个晴天结束。

【相关产品】
水泥库清库:专业团队,守护安全与环保

水泥库清库:专业团队,守护安全与环保
水泥库清库的新篇章:精准高效,得益于先进设备

水泥库清库的新篇章:精准高效,得益于先进设备
烟囱拆除公司:经验积累与精湛技艺的完美结合

烟囱拆除公司:经验积累与精湛技艺的完美结合
烟囱拆除公司:经验丰富,您的信赖之选

烟囱拆除公司:经验丰富,您的信赖之选
拆除烟囱:风险评估与科学拆除方案的制定

拆除烟囱:风险评估与科学拆除方案的制定
